一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

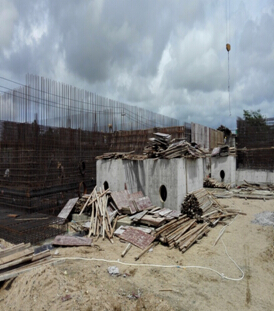

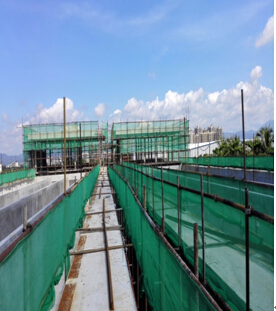

★截至9月16日,疊合絮凝工程沉淀池清水池:土建工程全部完成; V型濾池:①基礎工程已完成;②混凝土澆筑1072m3,完成率28.48%;③完成鋼筋綁扎安裝232.63t,完成率64.44%。④完成DN1200出水鋼管安裝55m。配水井:完成基坑土方開挖300m3。
★9月10日至9月16日, V型濾池:①完成混凝土澆筑215m3,完成率5.71%;②完成鋼筋綁扎安裝55t,完成率15.24%。配水井:完成基坑土方開挖300m3。


二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至9月16日,清水管工程共計完成管道安裝19.93km,占管線總長76.98%。其中崖州區完成管道安裝6.47km,占其轄區內長度84.02%,天涯區完成管道安裝13.46km,占其轄區內長度73.99%。管材進場23.4km,占管線總長90.38%,其中球墨鑄鐵管進場22.56km,占管線總長85.47%;鋼管進場840m,占管線總長3.24%。
★9月10日至9月16日, 清水管工程小計完成管道安裝0.85km,占管線總長3.28%。
(一)崖州區段施工情況(9月10日-9月16日)

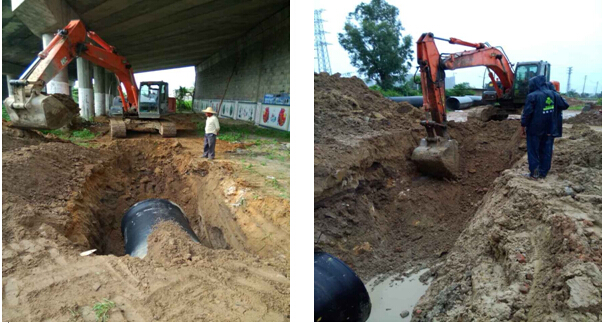

崖州區完成高山村等區域部分管道安裝396m,其中球墨鑄鐵管安裝354m,鋼管安裝42m;鋼管進場72m。

(二)天涯區段施工情況(9月10日-9月16日)

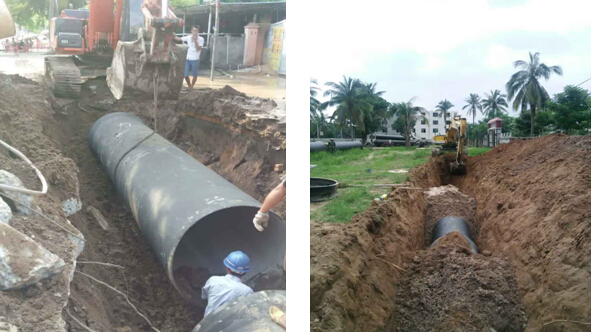

天涯區完成愛心大世界、黑土村、布甫村、紅塘村、塔嶺村等區域部分管道安裝,長度456m,其中球墨鑄鐵管安裝306m,鋼管安裝150m。

三、增補子項目
★鳳凰路供水管項目施工、材料、監理發布招標公告。
