一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池和20萬噸/日規模的V型濾池和外電源。

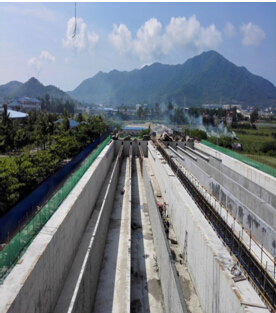

★截至9月2日,疊合絮凝工程沉淀池清水池:①完成基坑土方開挖21000m3,完成率100%;②完成混凝土澆筑5083m3,完成率97.8%;③完成鋼筋綁扎安裝752.15t,完成率98.2%。④完成上結構混凝土澆筑120m3,完成率100%;導流墻砌磚28.8萬塊,完成率100%;導流墻抹灰3880m2,完成率100%;V型濾池:①完成基坑土方開挖7000m3,完成率100%。②完成砂基礎回填1600m3,完率100%;③混凝土澆筑642m3,完成率17.06%;④完成鋼筋綁扎安裝122.63t,完成率33.97%。⑤完成DN1200出水鋼管安裝55m。
★8月27日至9月2日, V型濾池:①墊層混凝土澆筑160m3,完成率4.25%;④完成鋼筋綁扎安裝80t,完成率22.16%。


二、清水管工程

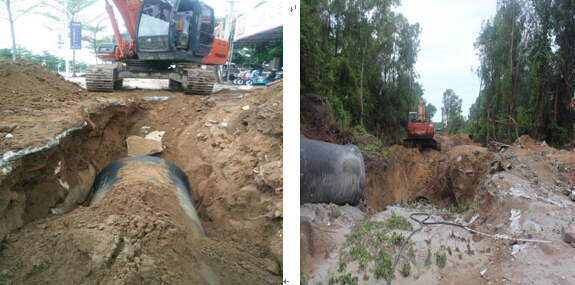

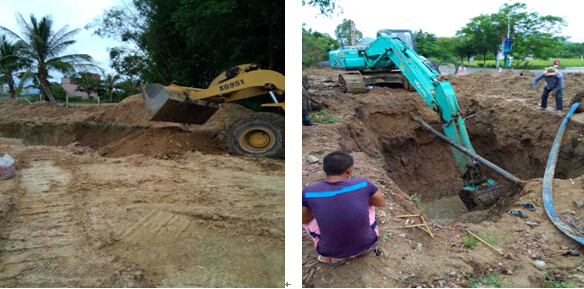

清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至9月2日,清水管工程共計完成管道安裝18.33km,占管線總長70.80%。其中崖州區完成管道安裝5.84km,占其轄區內長度75.84%,天涯區完成管道安裝12.49km,占其轄區內長度68.66%。球墨鑄鐵管進場22.56km,占管線總長85.47%,鋼管進場768m,占管線總長2.97%。
★8月27日至9月2日, 清水管工程小計完成管道安裝0.81km,占管線總長3.13%。鋼管進場72m,占管線總長0.3%,合計管材進場占比88.45%。
(一)崖州區段施工情況(8月27日-9月2日)
崖州區完成高山村等區域部分管道安裝60m,鋼管進場72m。

(二)天涯區段施工情況(8月27日-9月2日)
天涯區完成愛心大世界、黑土村、布甫村、紅塘村、塔嶺村等區域部分管道安裝,長度746m。

三、增補子項目
★完成225國道項目和鳳凰路項目的初步設計及概算批復。
★鳳凰路項目施工、材料、監理招標文件已報送市政務中心和住建局正式審查。
